Lead Time и Cycle Time: время производства и время цикла
Начнем с небольшого вступления для понимания контекста.
Если ваша компания успешно выполняет какую-нибудь интеллектуальную работу, например, разработку сайтов, у вас нет отбоя от заказчиков. Они, то и дело, предлагают выполнить еще какой-нибудь проект. Но вы не можете взяться за все, поскольку ваш рабочий ресурс ограничен и из-за этого входящей работы поступает больше, чем ваша организация может выдавать.
Из-за этого, чтобы обезопаситься от срыва дедлайнов, нужно отклонять часть запросов от заказчика. Думаем, не нужно объяснять, почему нельзя срывать дедлайны: от этого страдает ваша репутация и вы лишаете заказчика пользы, на которую он рассчитывает.
Контролировать поток входящих запросов помогает Канбан Метод. О производительности системы можно судить только оценочно, поэтому в Канбане есть несколько метрик. Две из них – Lead Time (время производства) и Cycle Time (время цикла). Отслеживание этих метрик позволяет спрогнозировать срок сдачи работ – эти данные можно передать заказчику, чтобы он также мог прогнозировать сроки выполнения запросов.
Мем про Lead Time и Cycle Time
Если бы Канбан Метод внедрили в «Дэйли Бьюгл»
Далее расскажем все об этих метриках.

Lead Time и Cycle Time: в чем разница

Lead Time (время производства) – это время от прохождения точки принятия обязательств до сдачи готового результата заказчику. То есть, Lead Time начинается, когда вы работа попала в производственную систему, а не от момента, когда кто-то начал с ней работато. Также это не фактическое время, которое потребовалось на выполнение запроса, а все время, прошедшее со старта работ до сдачи работы заказчику.
То есть, в это время входят все перекуры, кофе-брейки, разговоры у кулера, паузы на согласование и так далее.
Cycle TIme (время цикла) – это время прохождения задачей каких-либо этапов на Канбан-доске: например, от этапа «В работе» до этапа «Готово». Здесь, как и в случае с Lead Time, учитывается все время, не только рабочее. Отслеживание Cycle Time позволяет выявить затруднения на каком-нибудь конкретном этапе Канбан-доски. Бывает, что какой-то этап длится слишком долго – имеет смысл его изучить, чтобы понять, почему так.
Примечание. Иногда Cycle TIme считают как время с фактического взятия запроса в работу до его сдачи заказчику, но это неправильная трактовка.

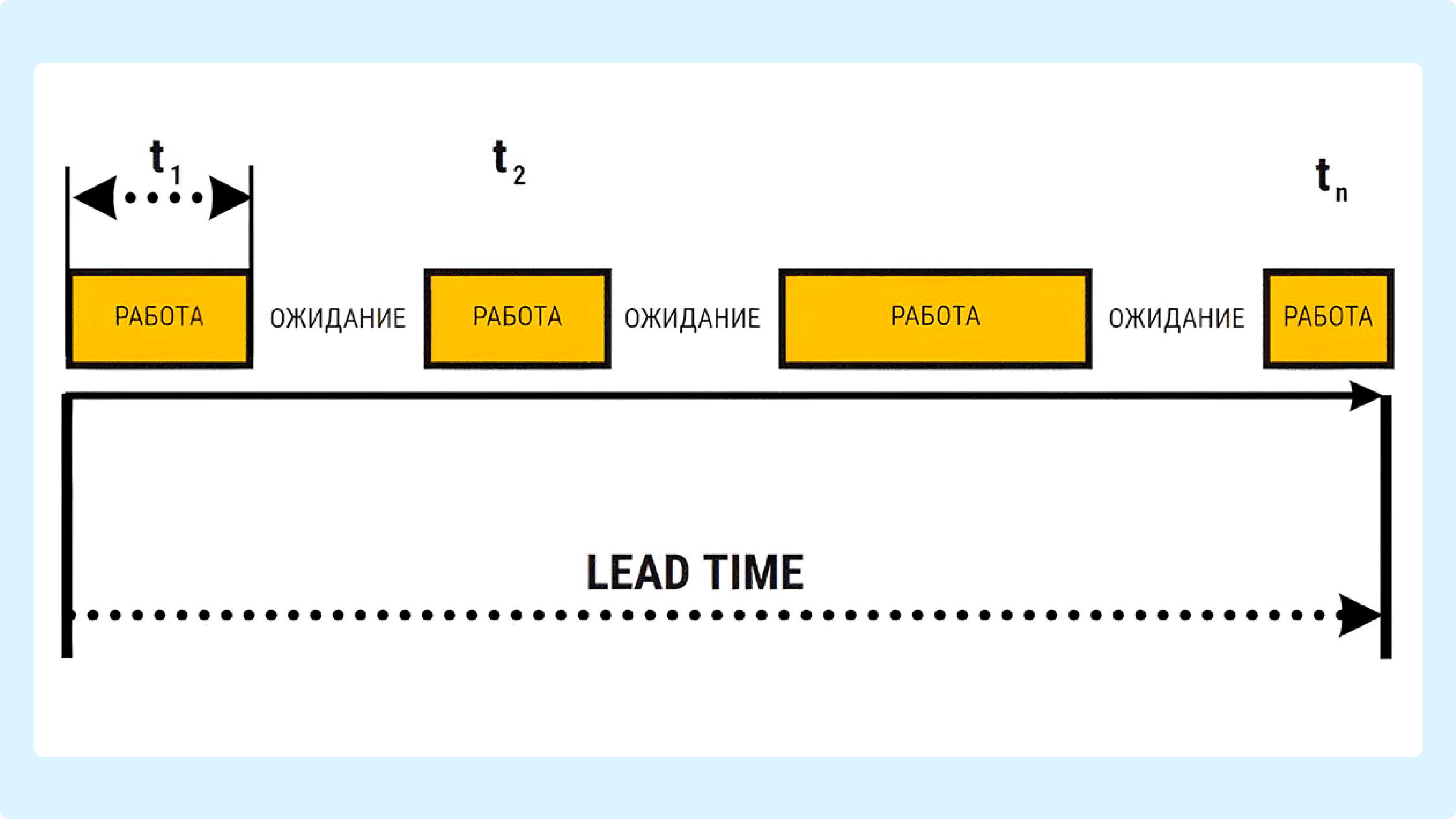

Схематичное отображение Lead Time
Схематичное отображение Lead Time, которое показал наш эксперт Алексей Пименов в своей видеолекции «Производственный процесс глазами Канбан-практика». Видно, что в Lead TIme включено как время фактической работы, так и время простоя запроса. Но здесь есть небольшой нюанс: на графике запрос сразу взят в работу, хотя в случае с Lead Time такое возможно только тогда, когда заказчик отправил запрос, а организация сразу согласилась его выполнить и начала по нему работать

Как спрогнозировать Lead Time и Cycle Time

У разных запросов Lead Time и Cycle Time будет разным. На показатель будут влиять как особенности самих запросов, так и количество одновременно реализуемых запросов. Поэтому метрики анализируются не по каждому запросу в отдельности, а по диапазону значений. Чтобы отследить диапазон значений, данные по Lead Time и Cycle Time можно собрать в диаграмму распределения времени цикла.

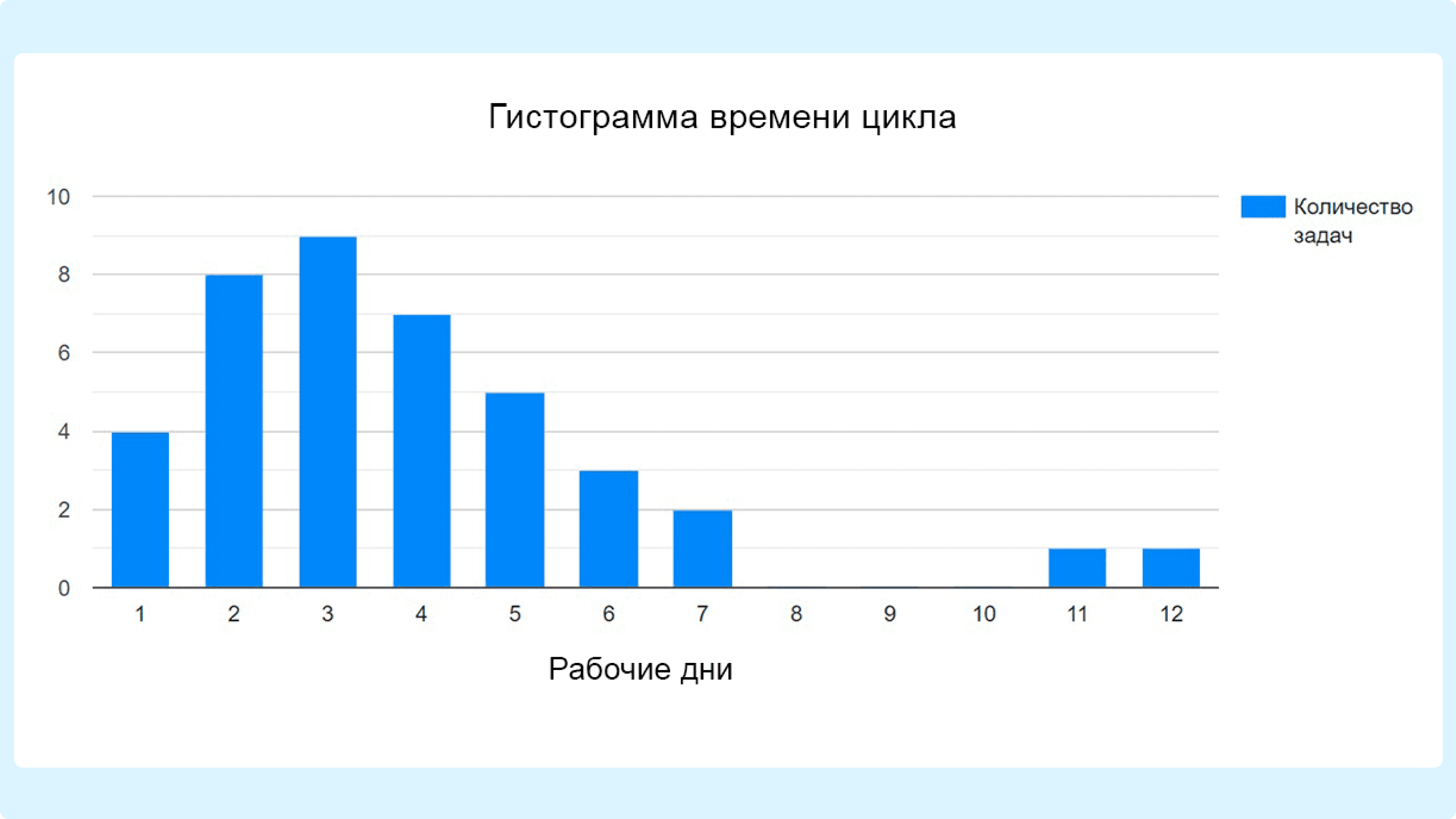

Простой пример гистограммы времени цикла с данными, выраженными за определенный временной период
Простой пример диаграммы распределения времени цикла с данными, выраженными за определенный временной период: например, месяц. На оси X указано количество дней, которые потребовались для выполнения задачи, а на оси Y указано количество выполненных задач. То есть, мы можем увидеть, что 8 задач были выполнены за 2 дня, 9 задач – за 3 дня и так далее.
С помощью данной диаграммы можно понять, сколько времени у вас реально может уйти на выполнение запроса, если речь о Lead Time. Или на прохождение запросом какого-то этапа вашего производственного процесса, если анализируется Cycle Time.
Первое, что дает узнать диаграмма распределения времени цикла – это прогнозируемое время выполнения задачи. Представим, что в нашем примере на скриншоте мы замеряем Lead Time одного из рабочих процессов компании.
На примере мы видим, что большинство запросов были выполнены максимум за 7 рабочих дней. Но в графике есть аномалии – один запрос был выполнен за 11 дней, а другой – за 12.
А теперь представим, что заказчик обращается к нам с новым запросом и спрашивает: «За сколько дней вы сделаете мой запрос?» Первое, что мы должны сделать: узнать, какая вероятность прогноза его устроит. Если он скажет, что стопроцентная, мы ответим, что запрос точно будет выполнена за 12 дней, поскольку у нас был и такой печальный опыт. Хотя обычно мы выполняем задачи быстрее, а долгий срок выполнения задачи был связан с аномалией: например, долгим согласованием со стороны заказчика.
Но можно дать прогноз и с вероятностью в 75 %, и в 50 %, отчего прогнозируемое время выполнения задач будет меньше. Ведь на диаграмме явно видно, что в 50 % случаев запрос точно будет выполнена раньше, чем за 7 дней. Такие вероятности, выраженные в процентах, называют перцентилями. Например, если мы строим прогноз срока выполнения запроса в 50 % случаев, мы вычисляем 50-й перцентиль.
Чаще всего для прогнозирования срока выполнения запроса используют 85-й перцентиль. Он достаточно большой, чтобы выдать прогноз с хорошей достоверностью. Но он не учитывает аномалии, когда что-то пошло не так и выполнение запроса задержалось. В нашем примере 85-й перцентиль будет где-то в районе 6 дней. Для более точного прогнозирования чаще всего вычисляют 98-й перцентиль.

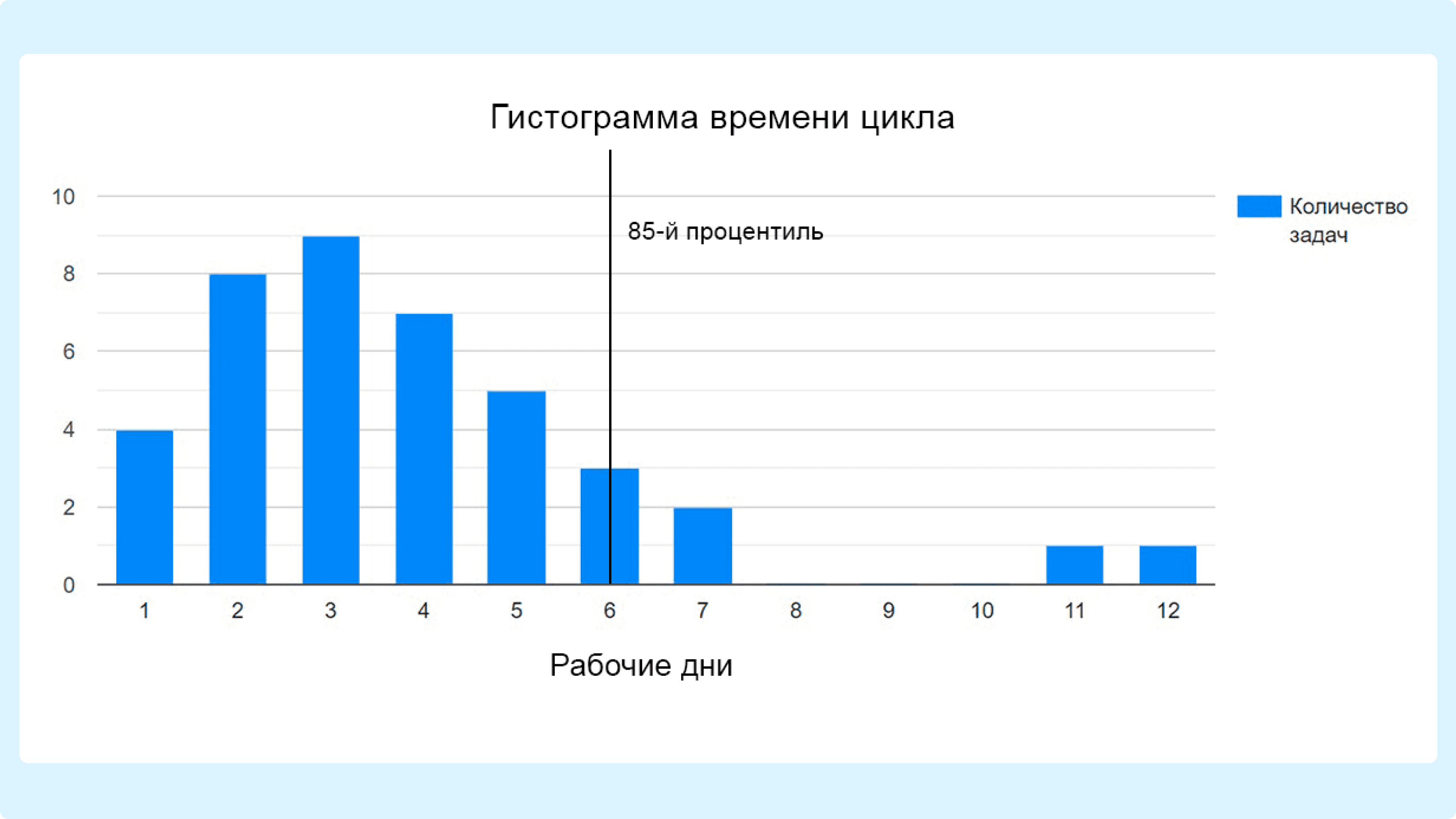

Гистограмма с отмеченным 85-м процентилем
Та же диаграмма распределения с отмеченным 85-м перцентилем. Отметим, что данные считались на глаз, но в каком-нибудь сервисе управления проектами с поддержкой инструментов Канбан Метода они будут считаться автоматически.
Теперь разберем частые примеры данных, выраженных в диаграмме распределения времени цикла и расскажем, что они могут значить.

Популярные примеры диаграмм и их трактовка

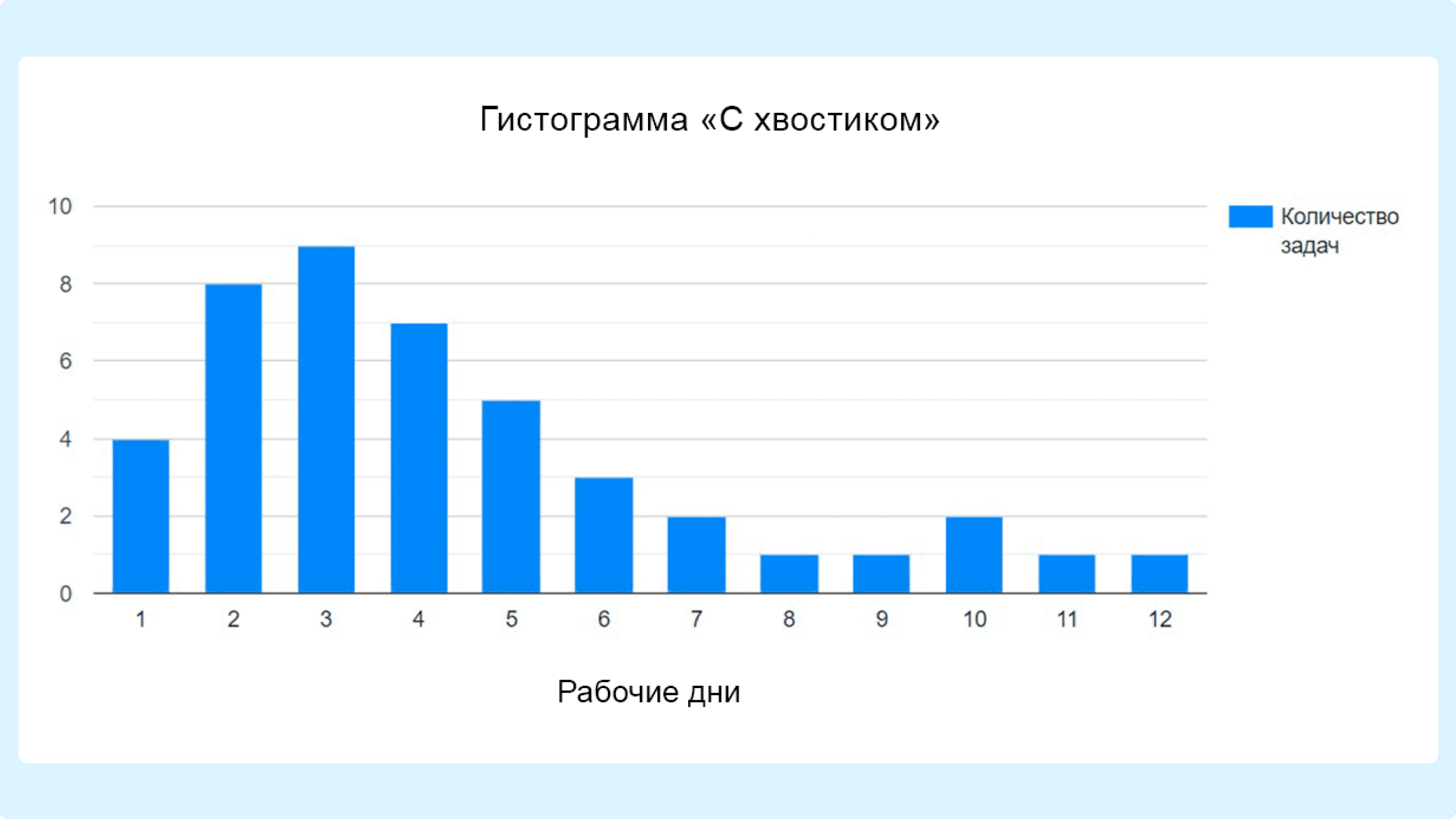

Распределение Гистограмма «с хвостиком».
Гистограмма «с хвостиком» — пример
Тут видно, что большинство запросо выполняются в первые дни, но также есть запросы, что растягиваются на более долгий период времени
В целом, на примере более-менее благоприятная картина: большинство запросо заканчиваются в срок, но есть и те , которые были сделаны за более долгое время. Чтобы оптимизировать рабочий процесс, нужно изучить запросы, завершенные за более длительный срок и понять, почему они настолько затянулись. Далее нужно устранить проблему растягивания сроков выполнения запросов, чтобы «хвостик» исчез.
Распределение «забор».

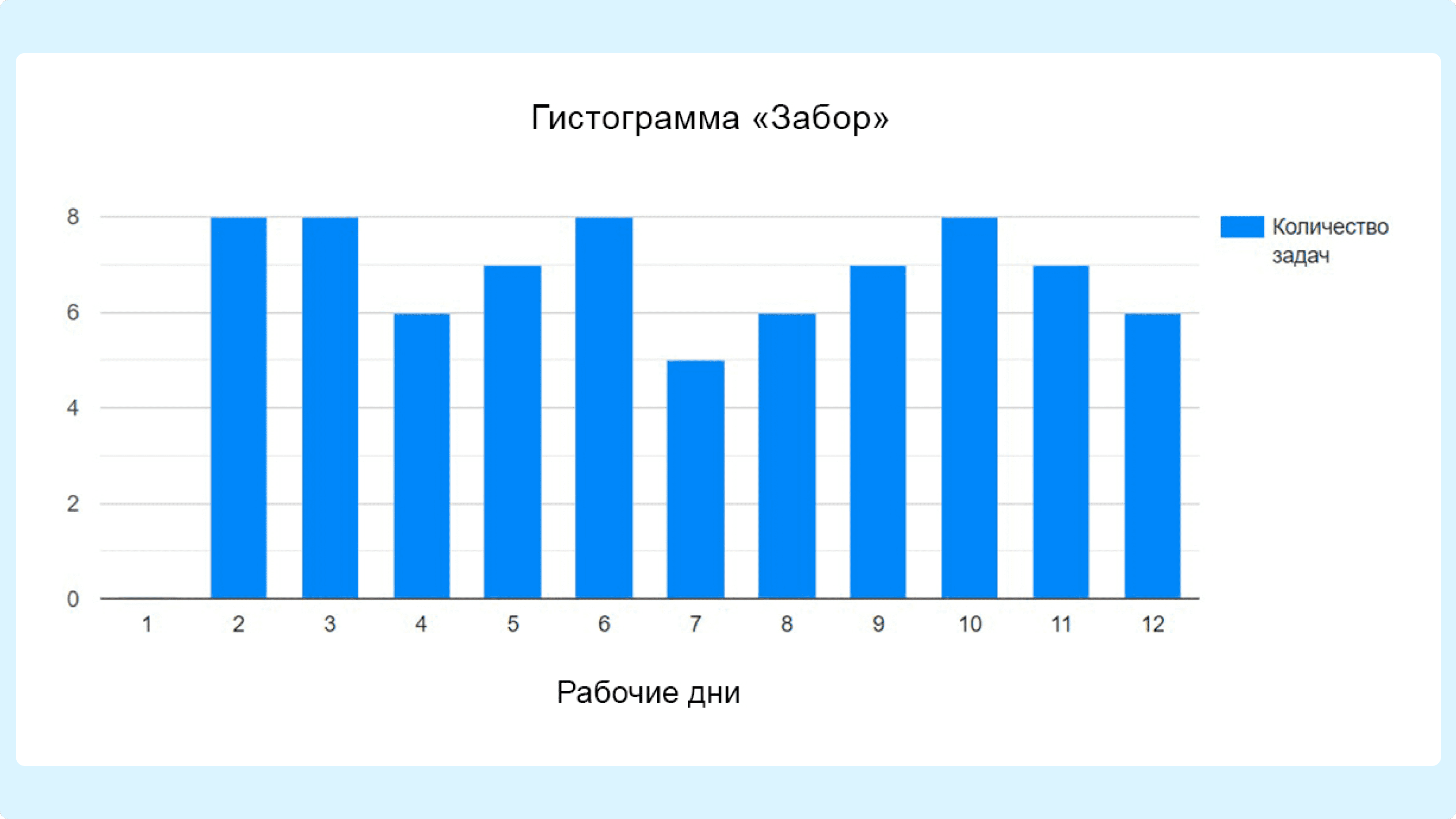

Гистограмма «забор» — пример
На этой диаграмме видно, что время выполнения запросов распределено примерно равномерно
Если время выполнения запросо отражается равномерно на графике, это свидетельствует о том, что в организации нет четких требований к соблюдению дедлайнов. Такие данные бессмысленно анализировать до той поры, пока в организации не начнут ставить запросам крайние сроки и соблюдать их.

Распределение с высокими столбцами в начале.
Гистограмма с высокими столбцами в начале — пример
Здесь видно, что большинство запросов выполняется в первые пару дней – но хорошо ли это?
Если в начале распределения расположены один или два столбца, которые заметно выше других, нужно изучить природу этих запросов. Скорее всего, это какие-то мелкие поручения, которые искажают общую картину и делают аналитические данные необъективными. Вероятно, их стоит отделить от основного массива запросов на диаграмме.

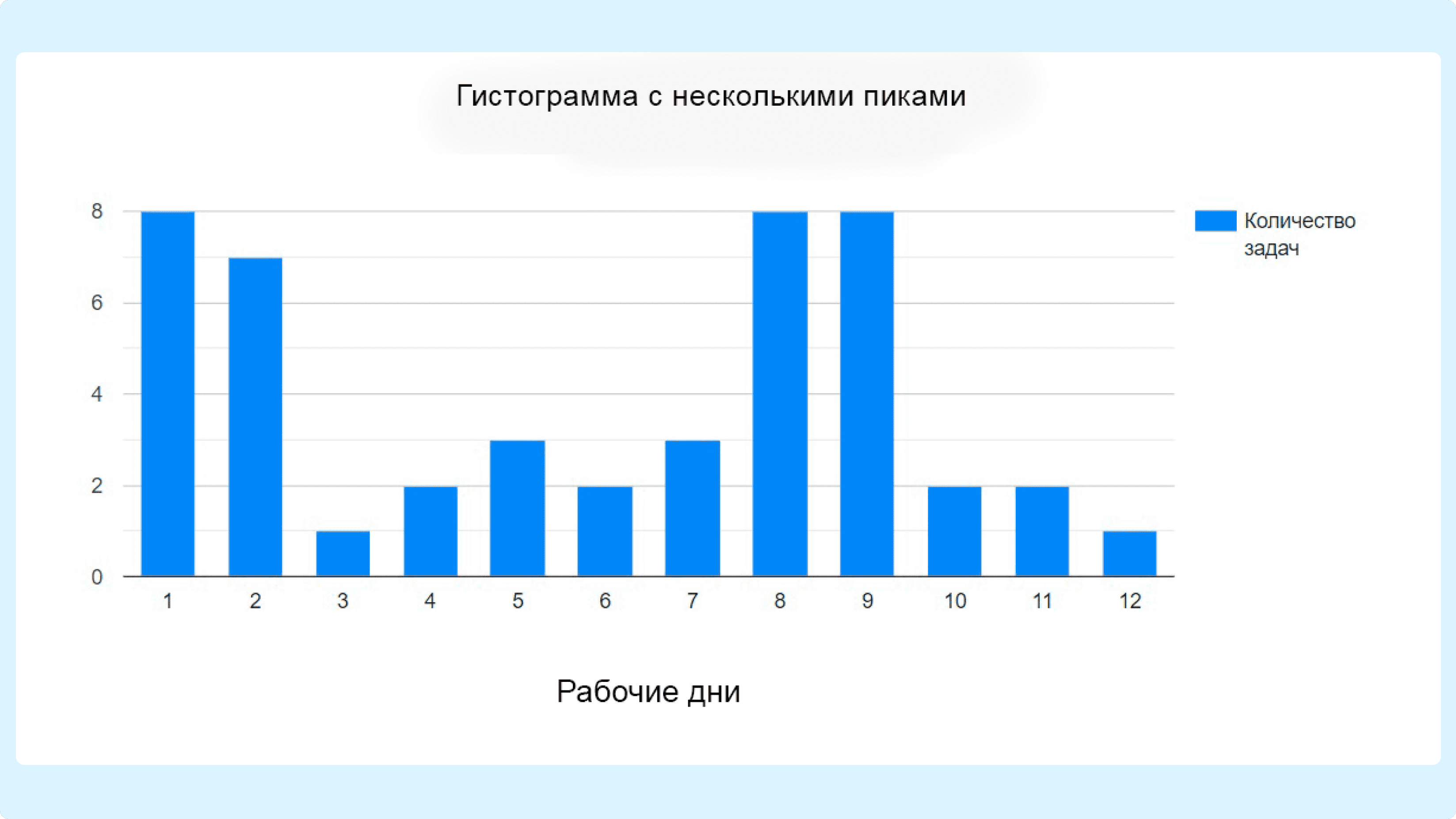

Распределение с несколькими пиками.
Если у распределения несколько пиков, чаще всего это значит, что на нем отображаются разнородные запросы, которые относятся к разным типам работ или однородные запросы с разными классами обслуживания. Они могут проходить разные пути, также они могут отличаться друг от друга по трудоемкости или отношению команды к ним.
Гистограмма с несколькими пиками — пример
Тут видно 2 пика на распределении: в самом начале и ближе к концу
Итак, мы разобрали популярные примеры распределений времени цикла и рассказали о возможных трактовках данных. Теперь поделимся тонкостями эффективного анализа метрик.

Как анализировать Lead Time и Cycle Time

Самое главное – нужно анализировать не обобщенные показатели, а частные, по различным срезам. Это могут быть срезы по разным производственным процессам, разным типам задач, разным сотрудникам, разным заказчикам и так далее.

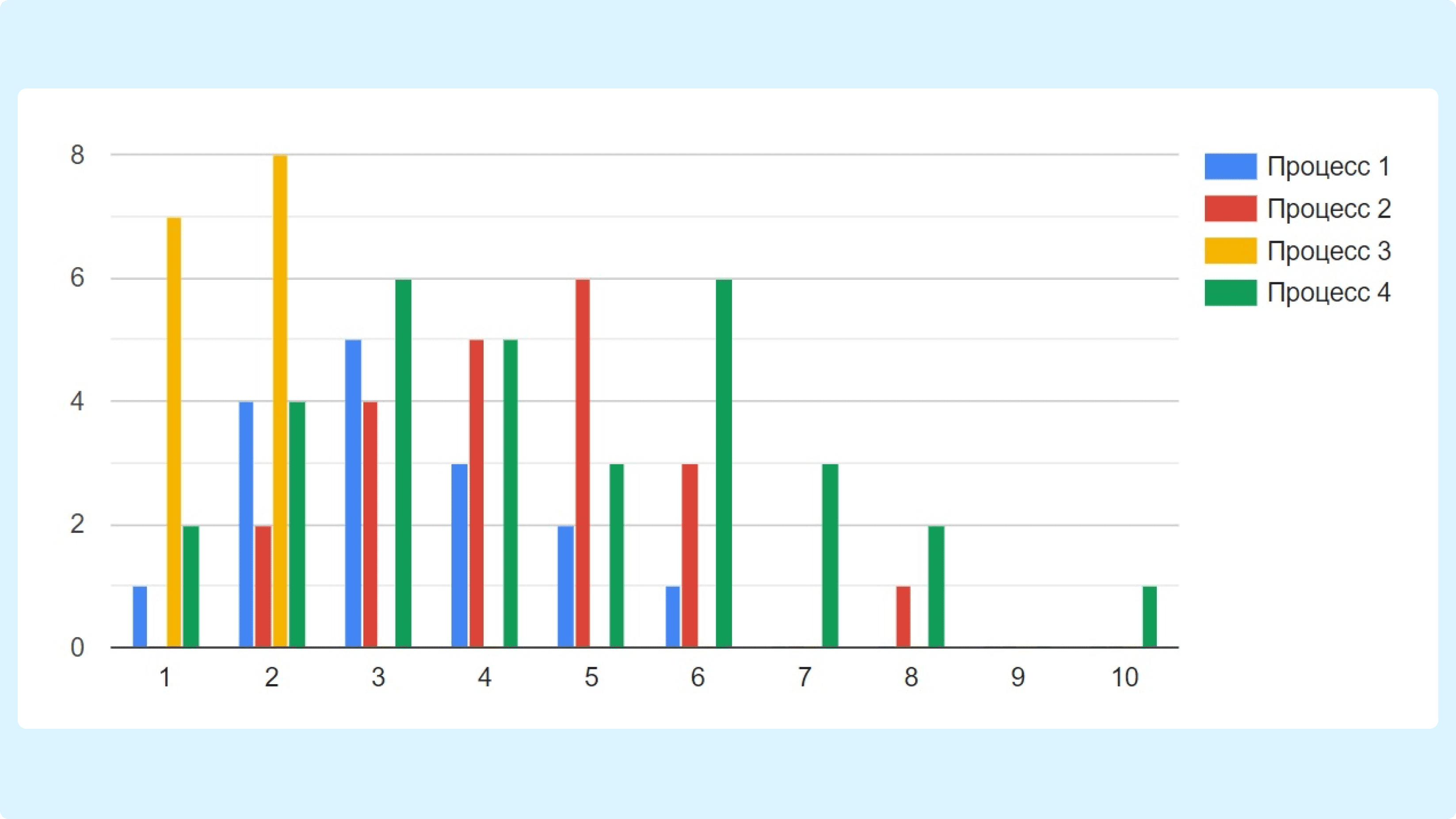

Примерно так могут различаться данные по Lead Time и Cycle Time у разных производственных процессов
Примерно так могут различаться данные по Lead Time и Cycle Time у разных производственных процессов
Сначала следует проанализировать Lead Time, а уже следом – начать смотреть Cycle Time у разных этапов производственного процесса. Часто бывает, что Lead TIme растягивается из-за какого-то одного долгого этапа: например, согласования руководителем. Выходит, чтобы это заметить, нужно сравнить между собой Cycle Time у разных этапов производственного процесса и обратить внимание, что запросы долго висят именно на согласовании.

Как оптимизировать показатели Lead Time и Cycle Time

Первое правило Канбанского клуба – не брать сразу в работу поступающие запросы. Ведь вы не сможете просрочить выполнение запроса, если вы его не взяли в работу, верно? Синк эбаут ит. Такой процесс работы мы называем процессом с отложенными обязательствами.
Время производства и время цикла очень чувствительны к показателю WIP, поэтому самым простым способом оптимизации будет снижение этого поаказателя. Более серьезным будет анализ составляющих частей времени производства, выявление и устранение расхитителей времени.
