Диаграмма Ганта для планирования проекта: как создать план проекта с помощью диаграммы Ганта
Начните использовать диаграмму Ганта в своих проектах уже сегодня!
В этой статье мы рассмотрим что такое диаграмма Ганта, как ее создать и использовать для эффективного управления проектами.
Что такое диаграмма Ганта
Диаграмма Ганта — это визуальный инструмент для планирования и управления проектами, который помогает организовать задачи и отслеживать их выполнение во времени. Она позволяет увидеть, какие задачи выполняются одновременно, а какие — последовательно, что значительно упрощает процесс управления проектом.
Использование диаграммы Ганта в управлении проектами помогает не только в планировании, но и в контроле за выполнением задач. Этот инструмент позволяет командам лучше понимать свои обязательства и сроки, а также выявлять потенциальные проблемы.
Она представляет собой горизонтальную шкалу времени, на которой отображаются задачи проекта. Каждая задача представлена в виде горизонтальной полосы, протянутой от даты начала до даты окончания.
2. Список задач: вертикальная колонка слева, где перечислены все задачи проекта.
3. Полосы задач: горизонтальные полосы, показывающие продолжительность каждой задачи.
Пример диаграммы Ганта
1. Ось времени:
— Неделя 1
— Неделя 2
— Неделя 3
— Неделя 4
2. Задачи:
— Задача 1: Исследование (1 неделя)
— Задача 2: Разработка (2 недели)
— Задача 3: Тестирование (1 неделя)
— Задача 4: Внедрение (1 неделя)
3. Визуализация:
Подготовка к созданию диаграммы Ганта
Определение целей проекта
Перед созданием диаграммы важно четко сформулировать цели проекта. Это поможет определить приоритеты и сфокусироваться на ключевых задачах.
Четкие цели помогают избежать путаницы и обеспечивают согласованность действий команды.
Идентификация задач
Разделите проект на конкретные задачи. Это можно сделать с помощью мозгового штурма или анализа предыдущих проектов.
Способы разбивки проекта на задачи:
декомпозиция: деление крупных задач на более мелкие;
использование шаблонов для типовых проектов.
Оценка времени выполнения задач
Оцените, сколько времени потребуется для выполнения каждой задачи.
Методы оценки времени:
экспертные оценки: опрос специалистов;
аналогии: сравнение с предыдущими проектами.
Учет ресурсов и ограничений
Убедитесь, что вы учитываете доступные ресурсы (люди, оборудование) и возможные ограничения (бюджет, сроки).
Установление зависимостей между задачами
Зависимости между задачами показывают как одна задача влияет на другую, помогают определить последовательность выполнения задач и избежать задержек.
Примеры зависимостей:
параллельные задачи: задачи, которые могут выполняться одновременно;
последовательные задачи: задачи, которые должны выполняться одна за другой;
start-to-start: задачи, которые нельзя начать, пока не начнется предыдущая задача;
finish-to-finish: задачи, которые нельзя закончить, пока не закончится другая задача;
finish-to-start: задачи, которые нельзя начать, пока не закончится предыдущая задача.
Как создать диаграмму Ганта
1. Выберите инструмент: вы можете использовать Excel, Google Sheets или специализированные программы для управления проектами, такие как Microsoft Project, Trello или Asana.
2. Создайте таблицу: введите список задач и соответствующие даты начала и окончания.
3. Добавьте график: используйте условное форматирование или встроенные функции для визуализации продолжительности задач.
Как построить диаграмму Ганта в Excel
Есть 2 способа сделать диаграмму Ганта в Excel.
Скачать готовый шаблон

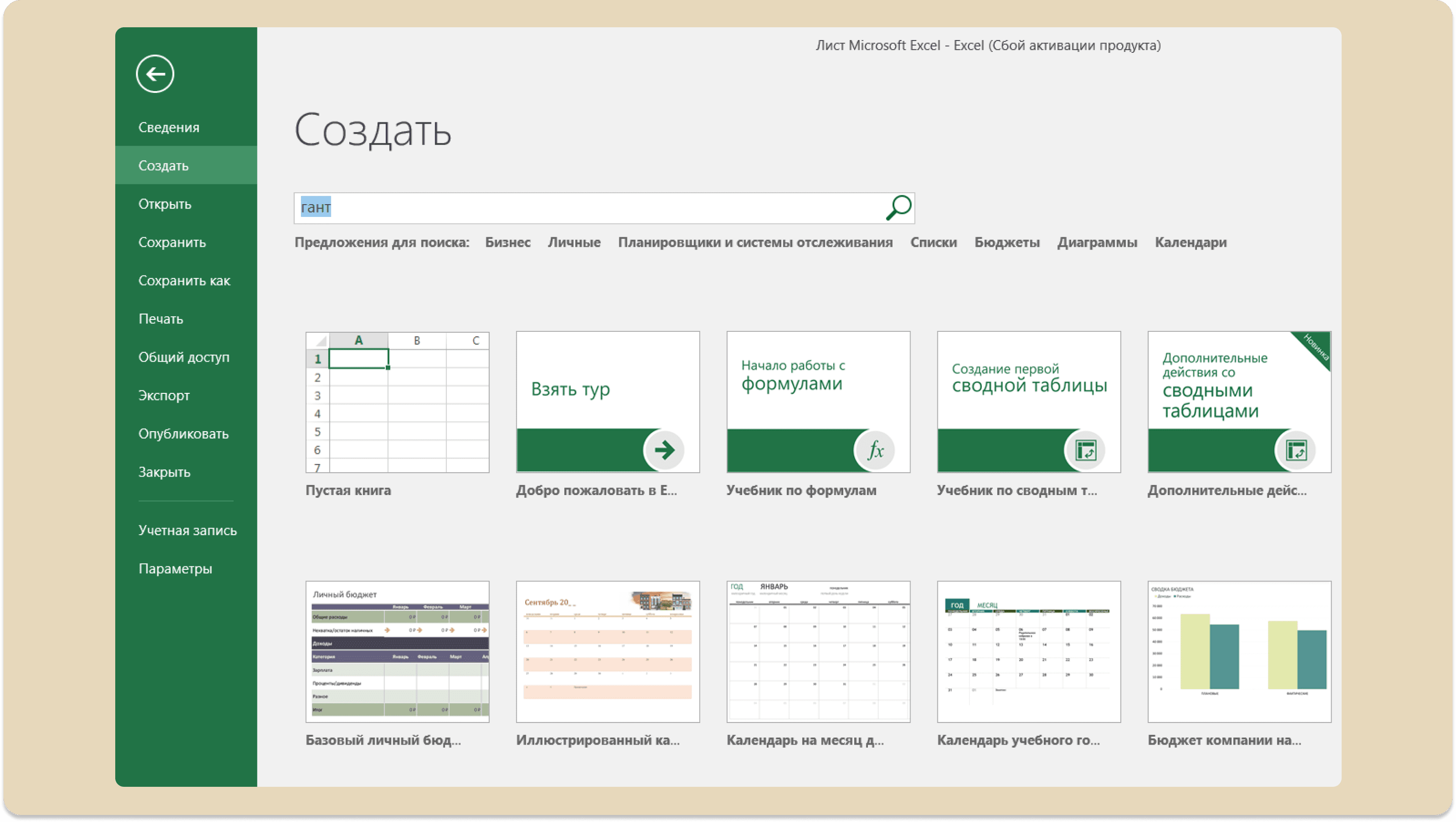

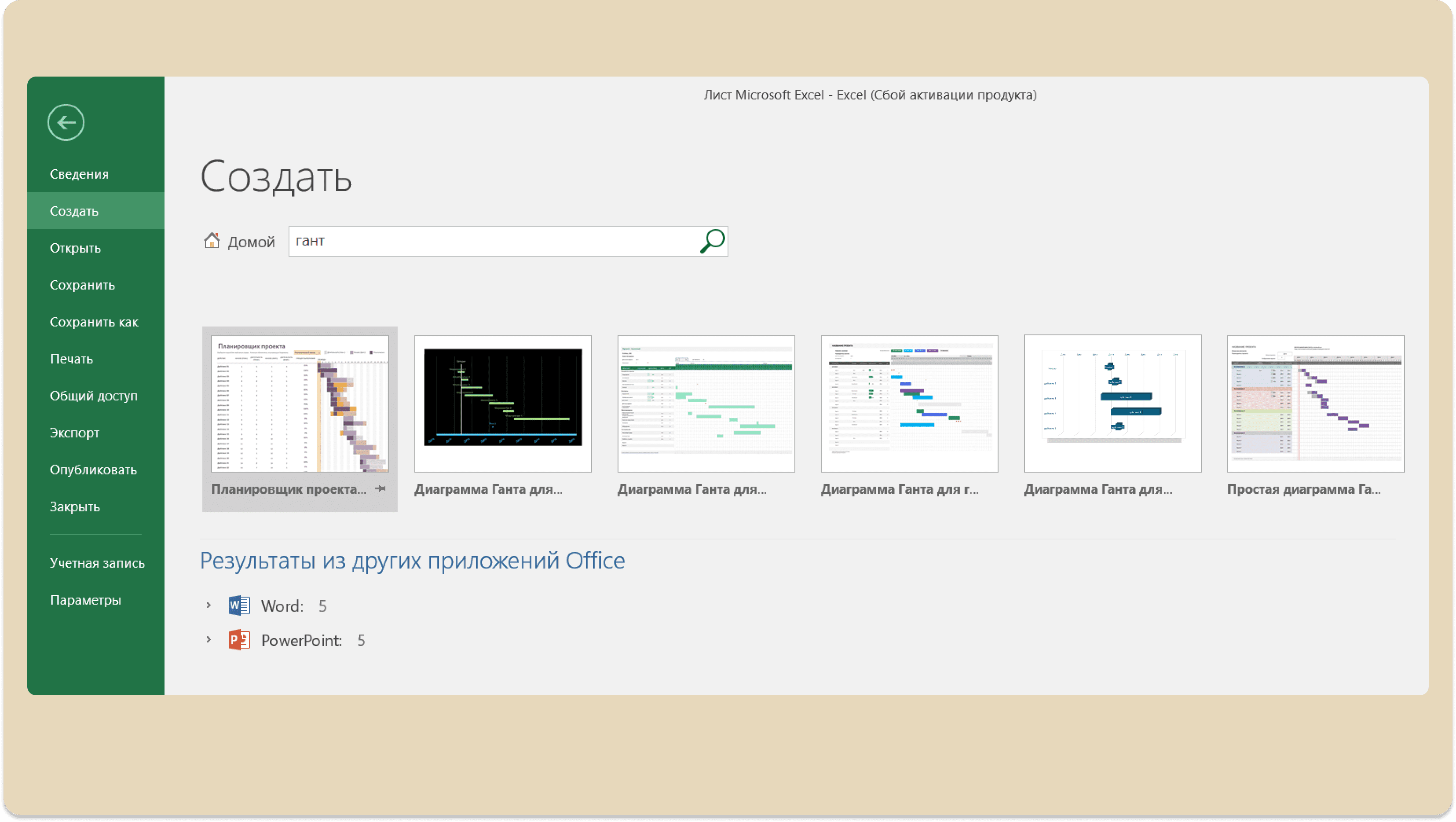

Создайте новый документ и в строке «поиск шаблонов в сети» напишите «Гант»
После чего выберите удобный для себя вариант шаблона

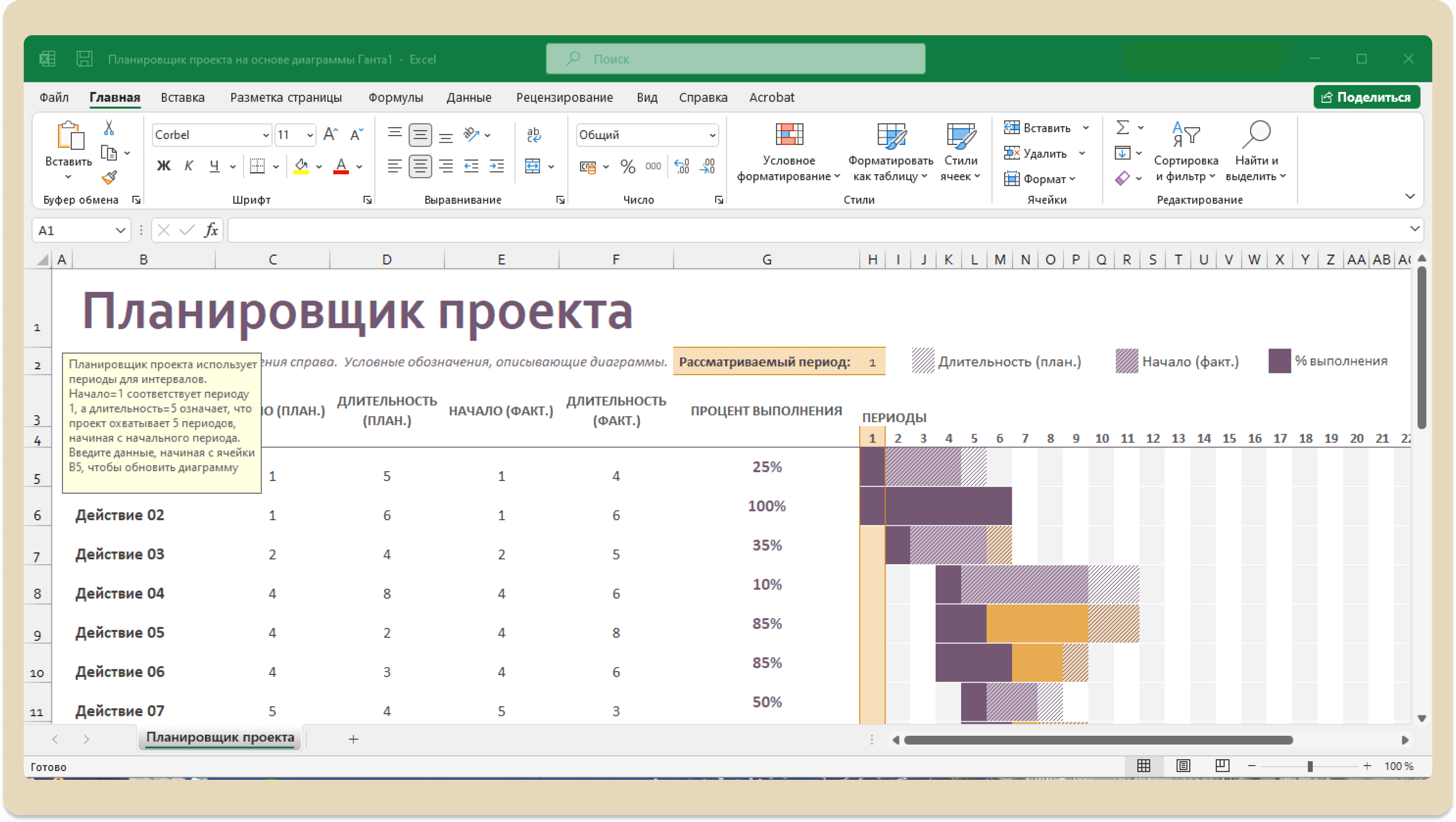

Вставьте в шаблон свои фактические параметры, после чего Excel сделает диаграмму сам
Сделать диаграмму Ганта в Excel самостоятельно
Построить диаграмму Ганта в Excel можно следующим образом:
1. Подготовьте данные
Для построения проектной диаграммы потребуется таблица с исходными данными.

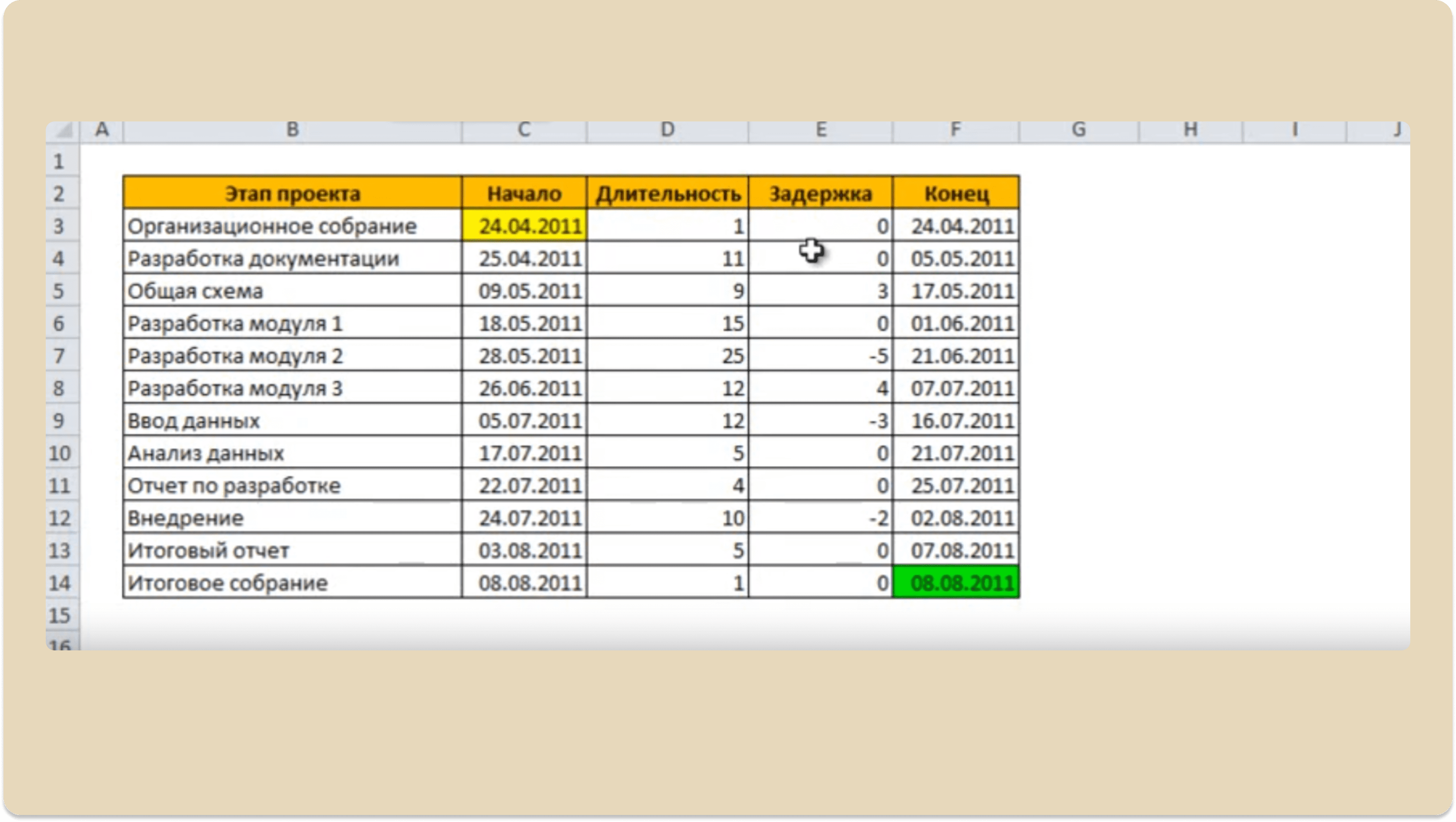

Например, вот такая
Задержка может быть положительной, когда есть пауза между этапами. И отрицательной, когда новый этап начинается до окончания предыдущего.

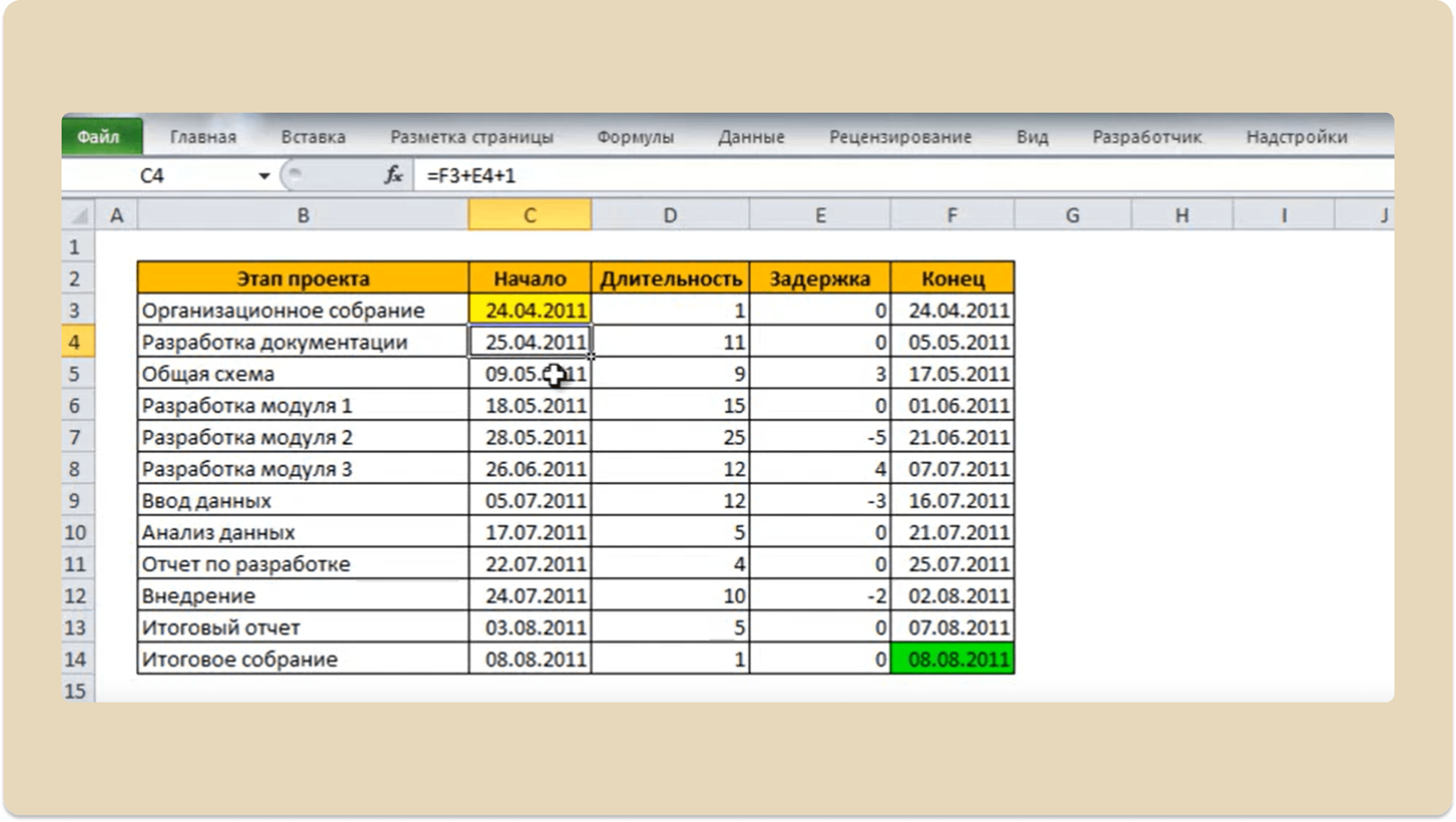

Формула расчета даты окончания этапа
+1 в формуле, если в ячейке «Задержка» стоит «0». В остальных случаях к единице прибавляем стоящую там цифру.
2. Создайте диаграмму

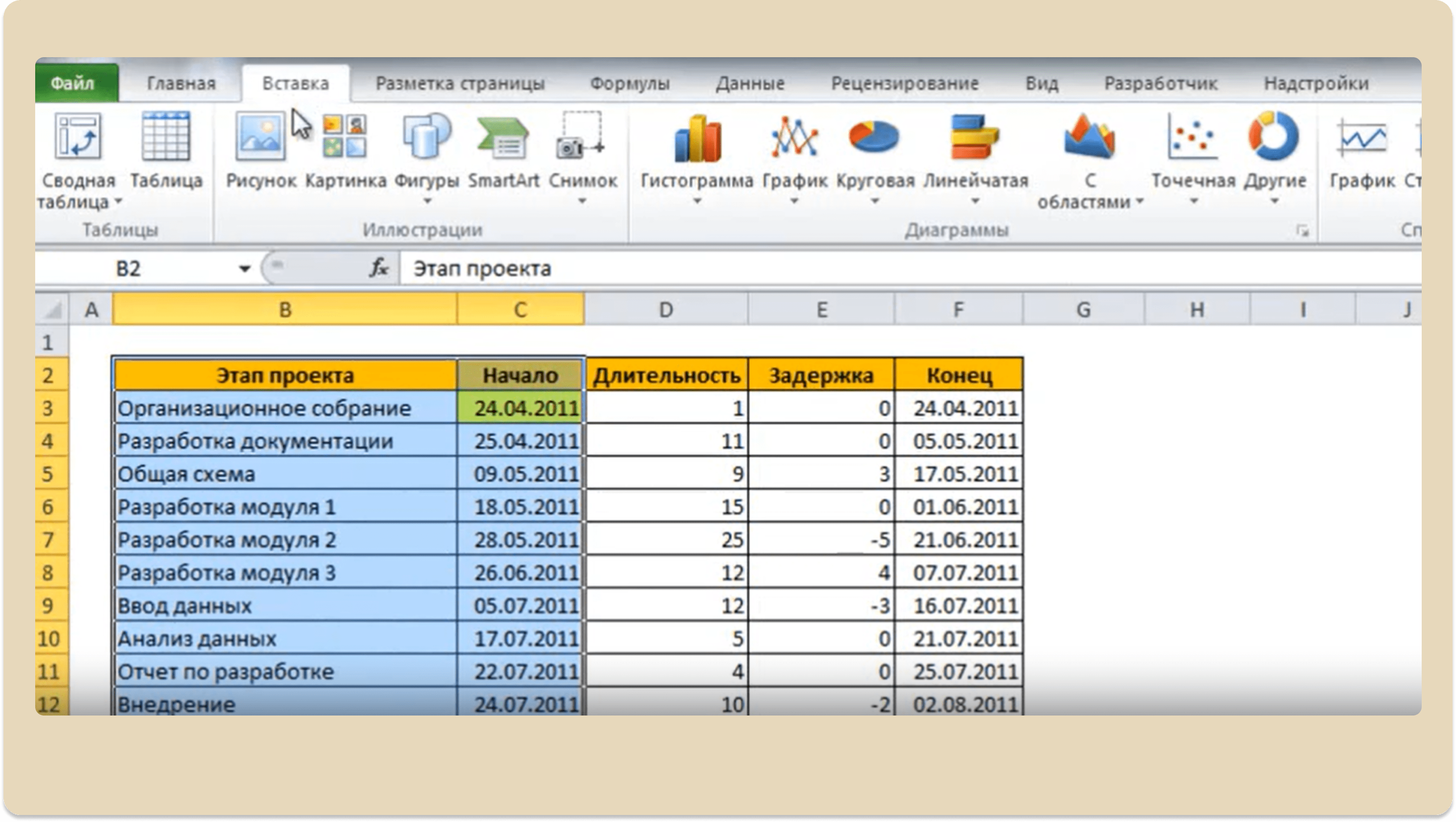

Выделите данные (включая заголовки) и перейдите на вкладку «Вставка»

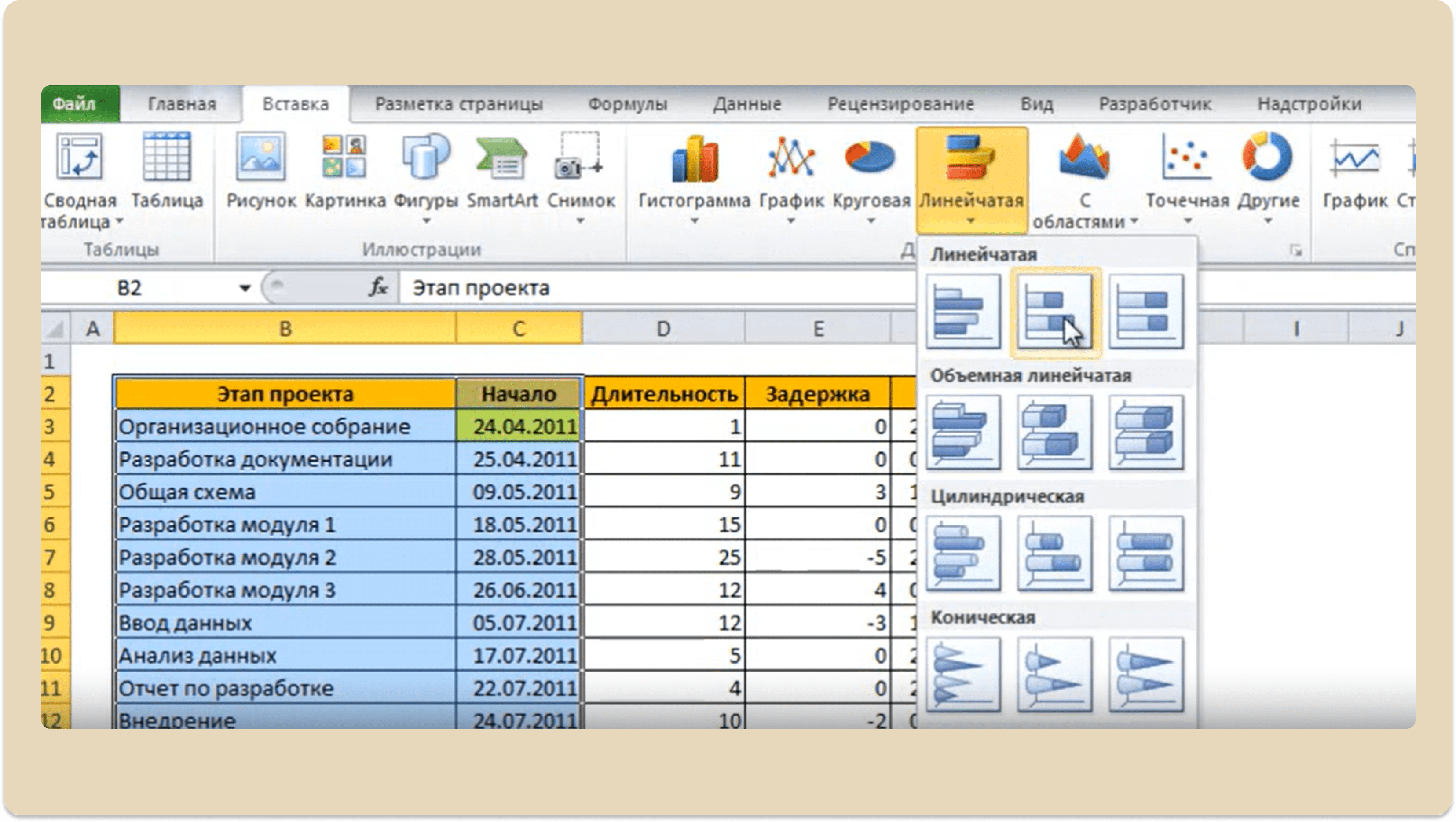

Выберите линейчатую диаграмму с накоплением

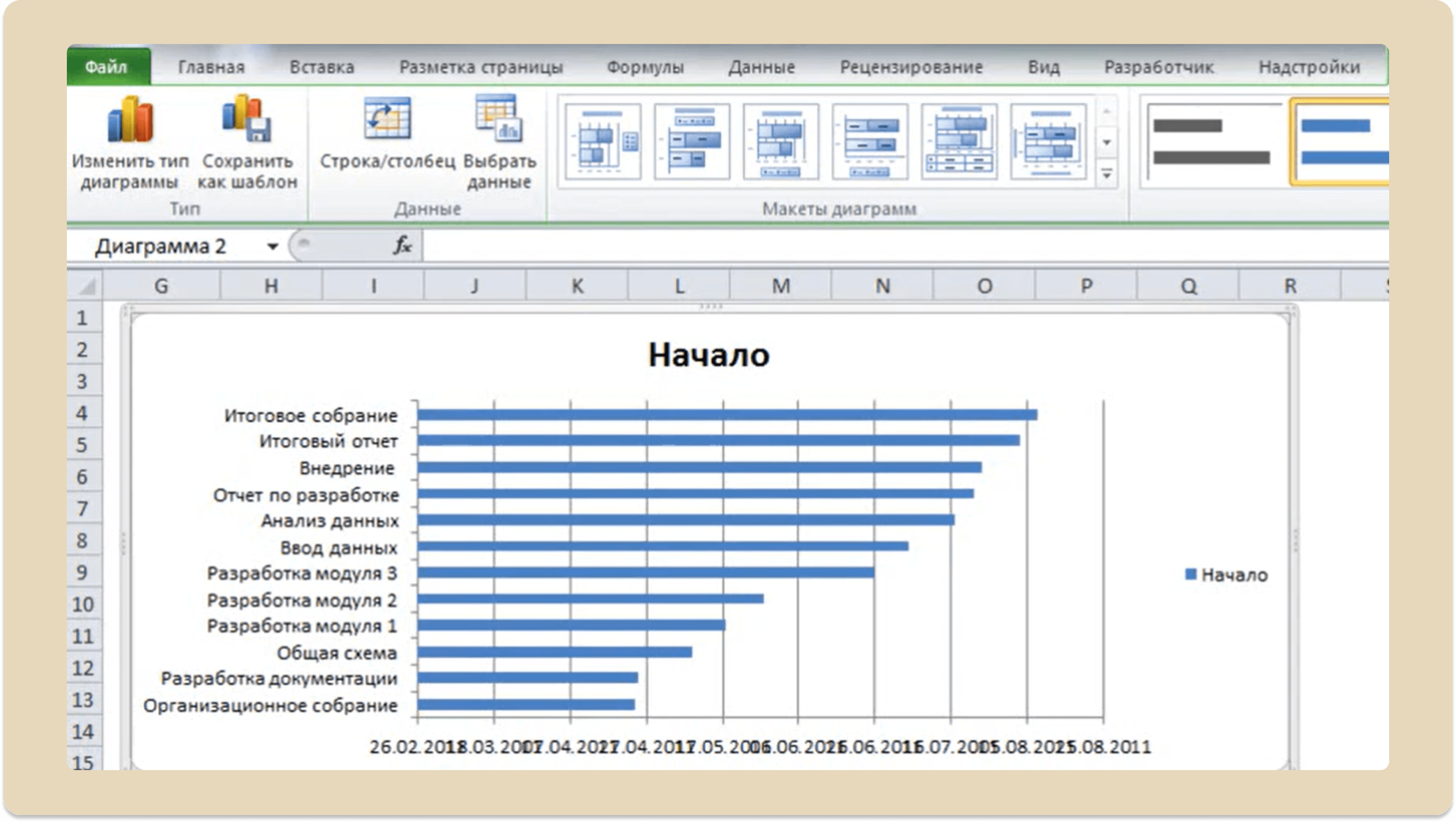

Получившиеся горизонтальные столбцы справа от таблицы
3. Настройте диаграмму

Копируем столбец «Длительность» в область диаграммы

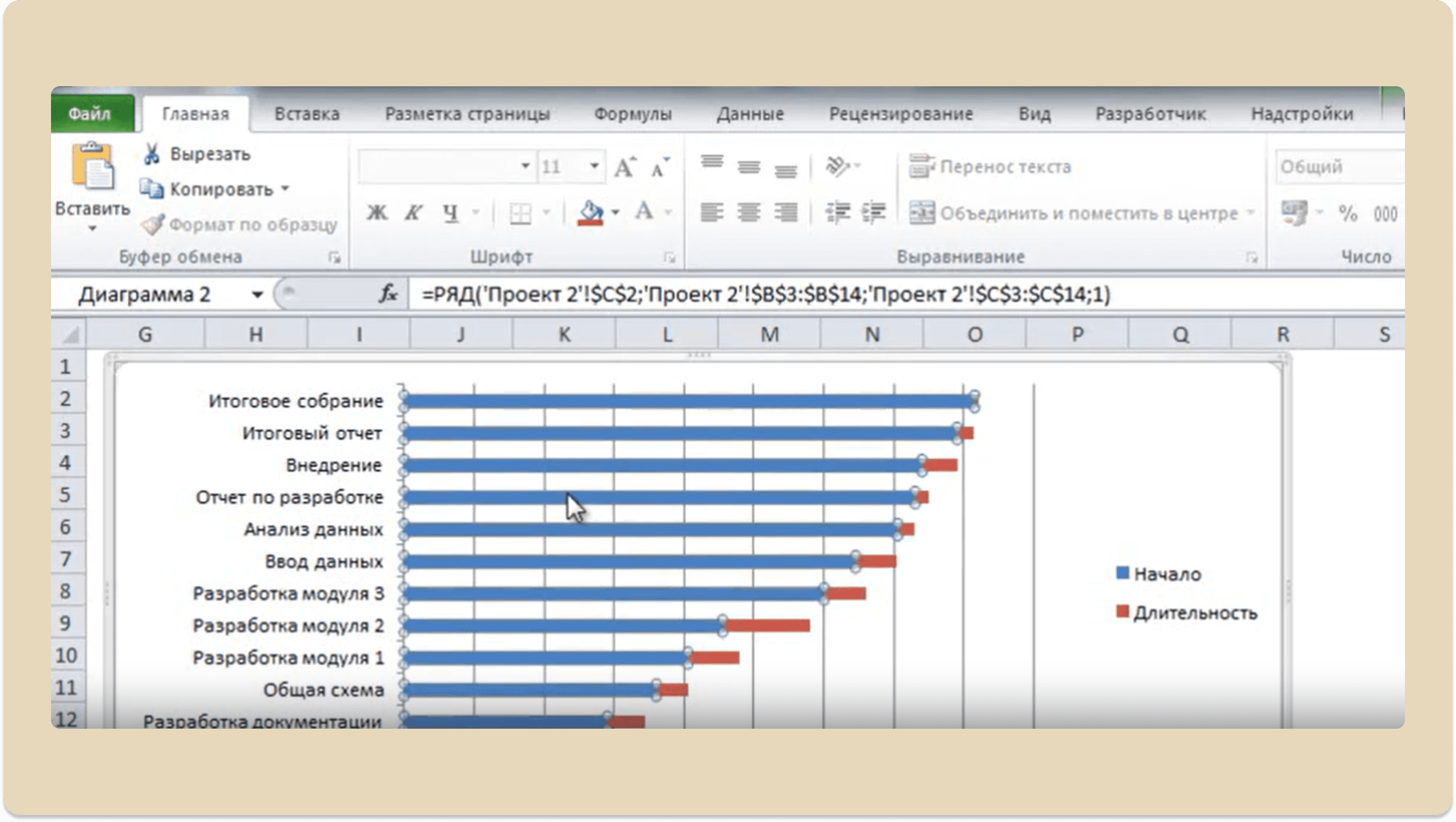

Диаграмма начинает напоминать то, что нам нужно
Теперь надо обесцветить синие столбцы, чтобы на диаграмме осталась только длительность процессов. Самый простой способ это сделать – щелкнуть правой кнопкой мыши по синему цвету и в контекстном меню, используя «формат ряда данных», выбрать «прозрачный цвет».

Мы получили невидимые столбцы, которые дают отступ для каждого этапа
4. Настройте оси
Теперь, для более удобного восприятия, инвертируем вертикальную ось, чтобы этапы шли сверху вниз.

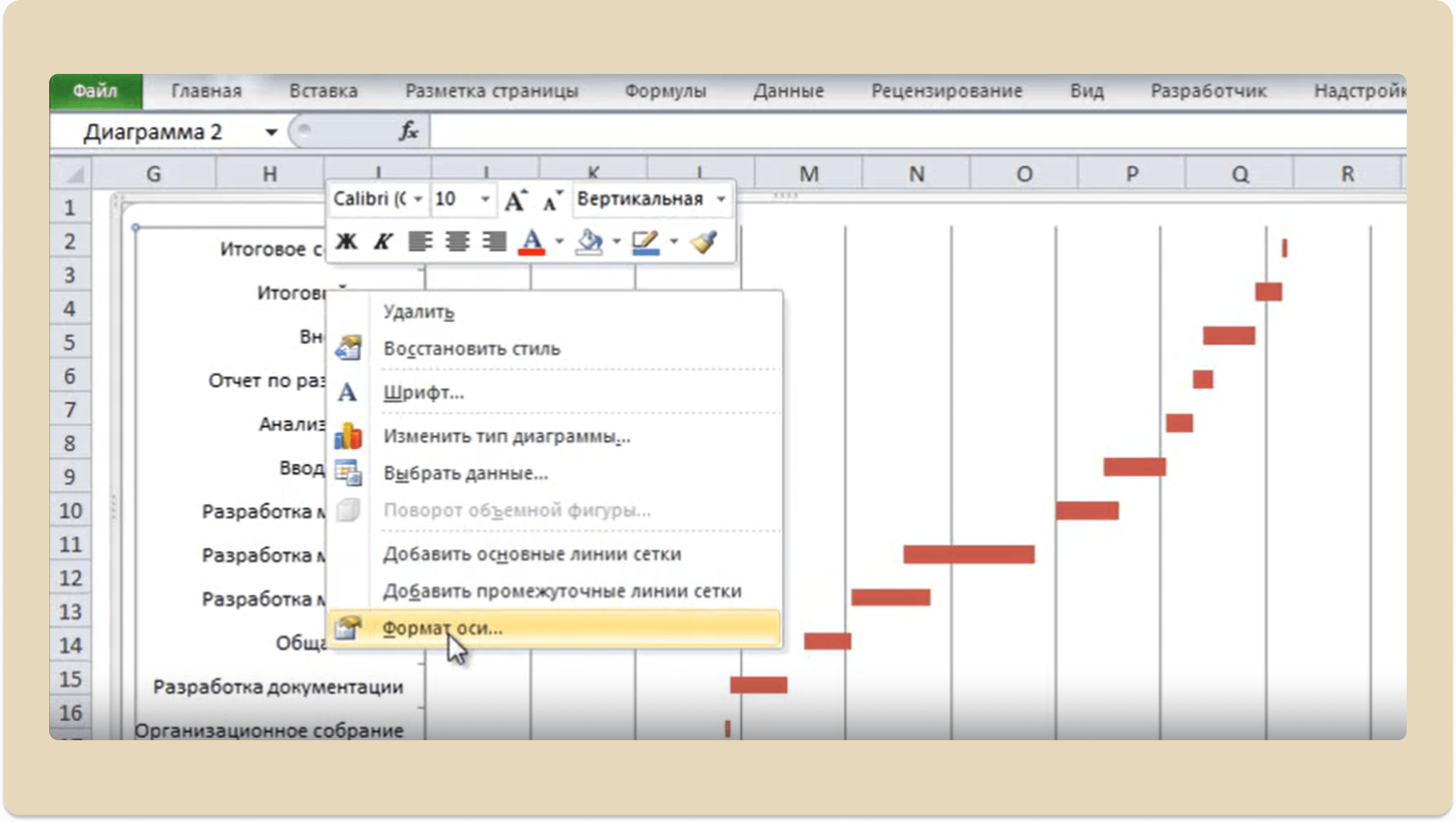

Кликаем правой кнопкой мыши по окну оси и выбираем «формат оси»

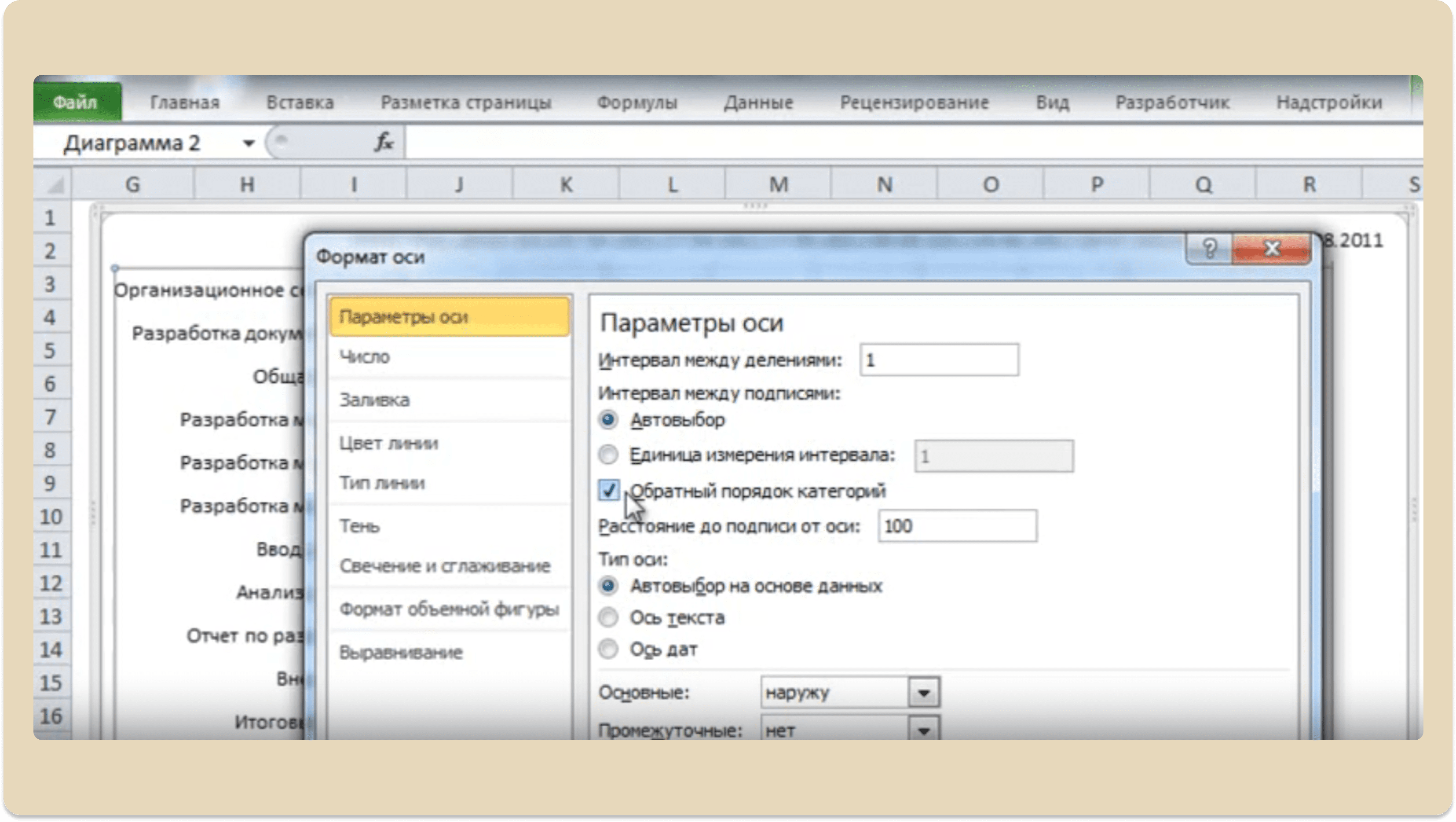

В открывшемся окне ставим галочку «обратный порядок категорий»

Теперь вид у диаграммы такой
Осталось настроить горизонтальную ось. Проделываем с ней то же самое.

В группе «Параметры оси» вводим дату начала первого этапа, чтобы убрать пробел в начале диаграммы
Заполняем необходимые в вашем случае значения «цена основных делений» (у меня 7 дней) и «цена промежуточных делений» (у меня 1 день). Если ваш проект на год или два, основные и промежуточные деления можно делать покрупнее.
Здесь же, в группе «выравнивание», можно задать направление текста, а в группе «число» – выбрать формат даты.

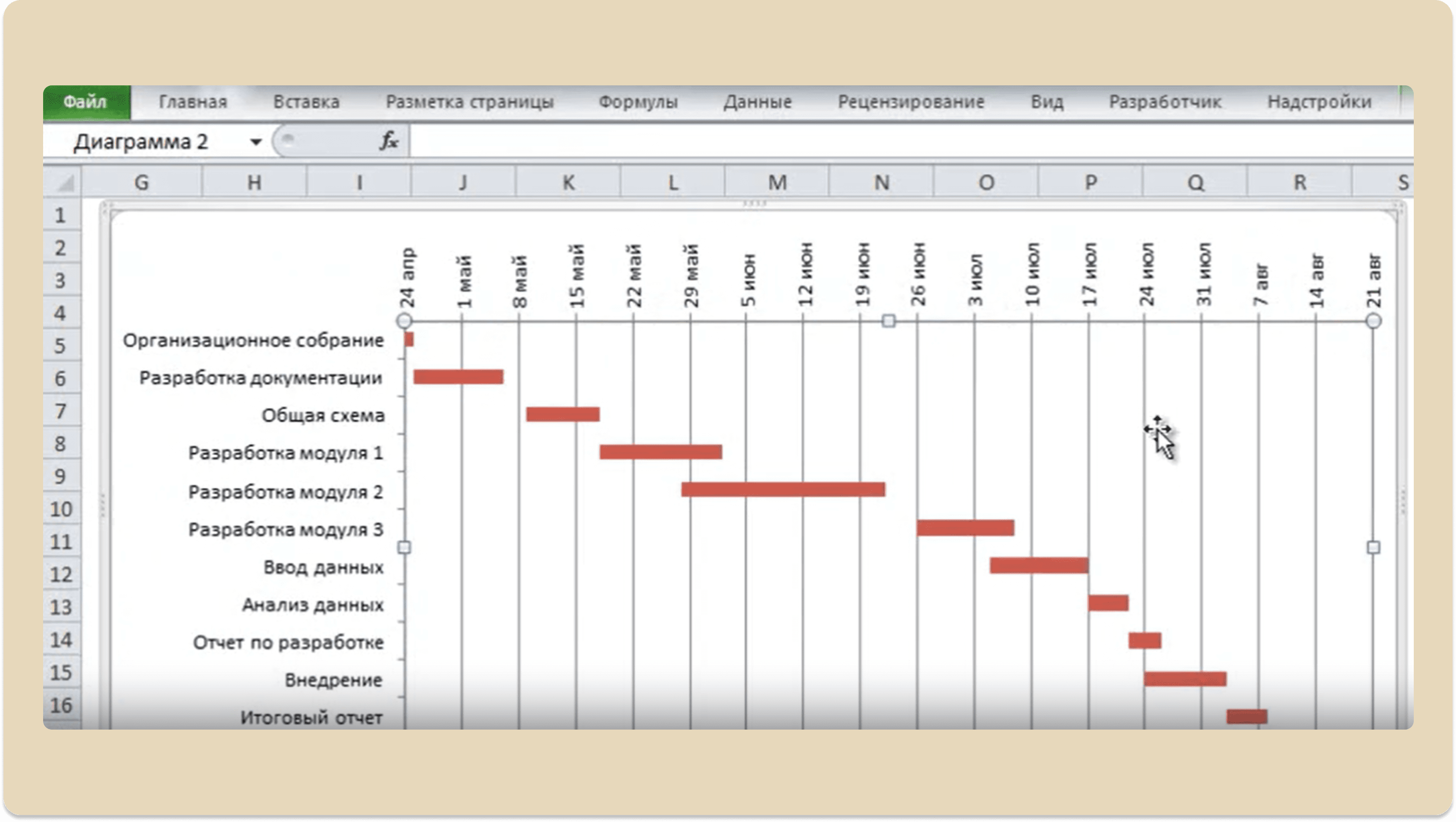

Диаграмма Ганта готова
Можно изменить цвета, добавить заголовок и любые другие элементы дизайна по вашему вкусу.
Мониторинг и обновление диаграммы Ганта
Регулярно проверяйте выполнение задач и обновляйте диаграмму. Обновление помогает выявить проблемы на ранней стадии и скорректировать план.
Будьте гибкими и готовыми к изменениям. Используйте обратную связь от команды для улучшения процесса.
Примеры использования диаграммы Ганта
Диаграмма Ганта может быть использована в различных областях и для разных типов проектов. Вот несколько примеров:
1. Строительство:
планирование этапов строительства здания, включая проектирование, получение разрешений, строительство фундамента, возведение стен и отделку.
2. Разработка программного обеспечения:
установление сроков для этапов разработки, тестирования и внедрения нового программного продукта, а также для исправления ошибок.
3. Маркетинговые кампании:
планирование различных этапов маркетинговой кампании, таких как исследование рынка, разработка контента, запуск рекламы и анализ результатов.
4. Организация мероприятий:
управление задачами при подготовке конференции или другого события: выбор места, бронирование спикеров, создание расписания и продвижение мероприятия.
5. Научные исследования:
планирование этапов исследования, включая литературу, сбор данных, анализ и публикацию результатов.
6. Образовательные проекты:
разработка учебного курса: создание учебных материалов, проведение лекций и семинаров, оценка студентов.
7. Производственные процессы:
оптимизация производственного процесса, включая закупку материалов, сборку продукции и контроль качества.
8. Управление изменениями:
внедрение новых технологий или процессов в организации: обучение сотрудников, тестирование новых систем и оценка результатов.
Эти примеры демонстрируют гибкость диаграммы Ганта и ее применение в различных сферах деятельности.
Плюсы и минусы диаграммы Ганта
Преимущества использования диаграммы Ганта
Диаграмма Ганта имеет несколько значительных преимуществ, которые делают ее популярным инструментом для управления проектами:
Визуализация. Она предоставляет наглядное представление о проекте, позволяя легко увидеть временные рамки и последовательность задач.
Простота использования. Диаграмма Ганта интуитивно понятна и легко воспринимается, что облегчает понимание хода проекта как для команды, так и для заинтересованных сторон.
Планирование сроков. Позволяет установить четкие сроки выполнения задач и следить за их соблюдением.
Отслеживание прогресса. С помощью диаграммы можно легко отслеживать выполнение задач и выявлять задержки.
Определение зависимостей. Этот этап помогает выявить, какие задачи зависят друг от друга, чтобы учесть это при планировании работ.
Коммуникация. Упрощает общение между членами команды и заинтересованными сторонами, предоставляя общее представление о статусе проекта.
Гибкость. Позволяет вносить изменения в план, что делает ее полезной для адаптации к изменяющимся условиям.
Исторический анализ. Диаграммы могут служить для анализа прошлых проектов, что помогает в будущем улучшить планирование и управление.
Эти преимущества делают диаграмму Ганта эффективным инструментом для управления проектами в различных отраслях.
Если вам требуется помощь в выстраивании бизнес-процессов и консалтинг — обратитесь в Neogenda. Мы внедряем современные управленческие практики в крупные компании, за счет чего они быстрее и эффективнее достигают поставленных целей.
Недостатки использования диаграммы Ганта
Диаграмма Ганта — это полезный инструмент для визуализации проектов, но у нее есть и недостатки:
Сложность в больших проектах. При большом количестве задач диаграмма может стать перегруженной и трудночитаемой.
Трудности с изменениями. Внесение изменений в сроки или задачи может потребовать значительных корректировок всей диаграммы.
Не учитывает ресурсы. Диаграмма Ганта не показывает какие ресурсы задействованы в каждой задаче, что может затруднить управление ресурсами.
Проблемы с точностью. Если задачи имеют неопределенные сроки или могут изменяться, диаграмма может быстро устареть.
Линейный подход. Она предполагает линейное выполнение задач, что не всегда соответствует реальности, особенно в сложных проектах.
Трудности с оценкой времени. Оценка продолжительности задач может быть субъективной и не всегда точной, что влияет на всю диаграмму.
Эти недостатки могут ограничить использование диаграмм Ганта в определенных контекстах, поэтому важно рассматривать их как часть более широкой системы управления проектами.
